As obras de construção da central térmica a gás de Mayumba foram oficialmente lançadas em julho de 2024, com o objetivo de responder aos desafios energéticos na região sudoeste do Gabão.
O Estado gabonês recebeu oficialmente a primeira fase da central térmica a gás de Mayumba, marcando a entrada em funcionamento de uma nova infraestrutura de produção de eletricidade no sul do país. A informação foi divulgada por vários meios de comunicação locais, na margem da cerimónia de inauguração realizada na sexta-feira, 23 de janeiro.

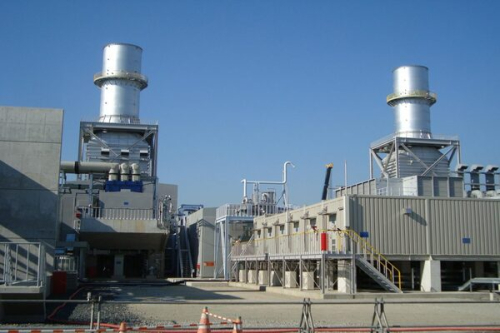

Concretamente, a instalação, situada na província da Nyanga, apresenta uma capacidade instalada de 8,5 megawatts nesta primeira fase operacional. Esta entrada em funcionamento vem responder, a curto prazo, às restrições de produção que há muito afetam o abastecimento elétrico da região.
O projeto é desenvolvido no âmbito de uma parceria público-privada, envolvendo o Estado gabonês, a empresa pública Gabon Power Company, filial do Fundo Gabonês de Investimentos Estratégicos, e o operador petrolífero Perenco Gabon, responsável pelo fornecimento do gás natural destinado a alimentar a central.
O gás é transportado a partir de campos offshore explorados pela Perenco até ao local de Mayumba, enquanto continuam os trabalhos nas infraestruturas de ligação, incluindo a linha elétrica que ligará Mayumba a Tchibanga, permitindo a evacuação da eletricidade produzida para a rede interligada.
Neste enquadramento, o plano de desenvolvimento do projeto prevê expansões sucessivas do site. A capacidade instalada deverá ser aumentada para cerca de 20 MW numa fase intermédia, antes de atingir até 50 MW a longo prazo, de acordo com a trajetória definida no âmbito do projeto.
Um projeto inicialmente previsto para 2025
O projeto da central térmica a gás de Mayumba resulta de um planeamento conduzido pelas autoridades gabonesas para responder aos déficits estruturais de eletricidade no sul do país, valorizando localmente o gás natural produzido na região.
Nesse sentido, em 2024, os parceiros do projeto procederam a uma atualização contratual destinada a acelerar o calendário de implementação. Esta revisão visava explicitamente a entrega dos primeiros megawatts já em 2025, com uma primeira fase em torno de 9 MW, antes de um aumento progressivo até aos 50 MW.
Em detalhe, a Perenco comprometeu-se a assegurar a instalação dos equipamentos de produção e o fornecimento de gás natural, enquanto a Gabon Power Company deveria liderar as obras de ligação elétrica, incluindo a construção de uma linha que ligasse Mayumba a Tchibanga e a eletrificação das localidades ao longo deste eixo.
A receção oficial pelo Estado marca a conclusão da primeira fase do projeto, em conformidade com os compromissos contratuais assumidos pelas partes envolvidas. Esta etapa abre agora caminho às fases subsequentes de desenvolvimento da central, na continuidade do plano definido para reforçar de forma sustentável a oferta elétrica no sul do Gabão.
Abdel-Latif Boureima
